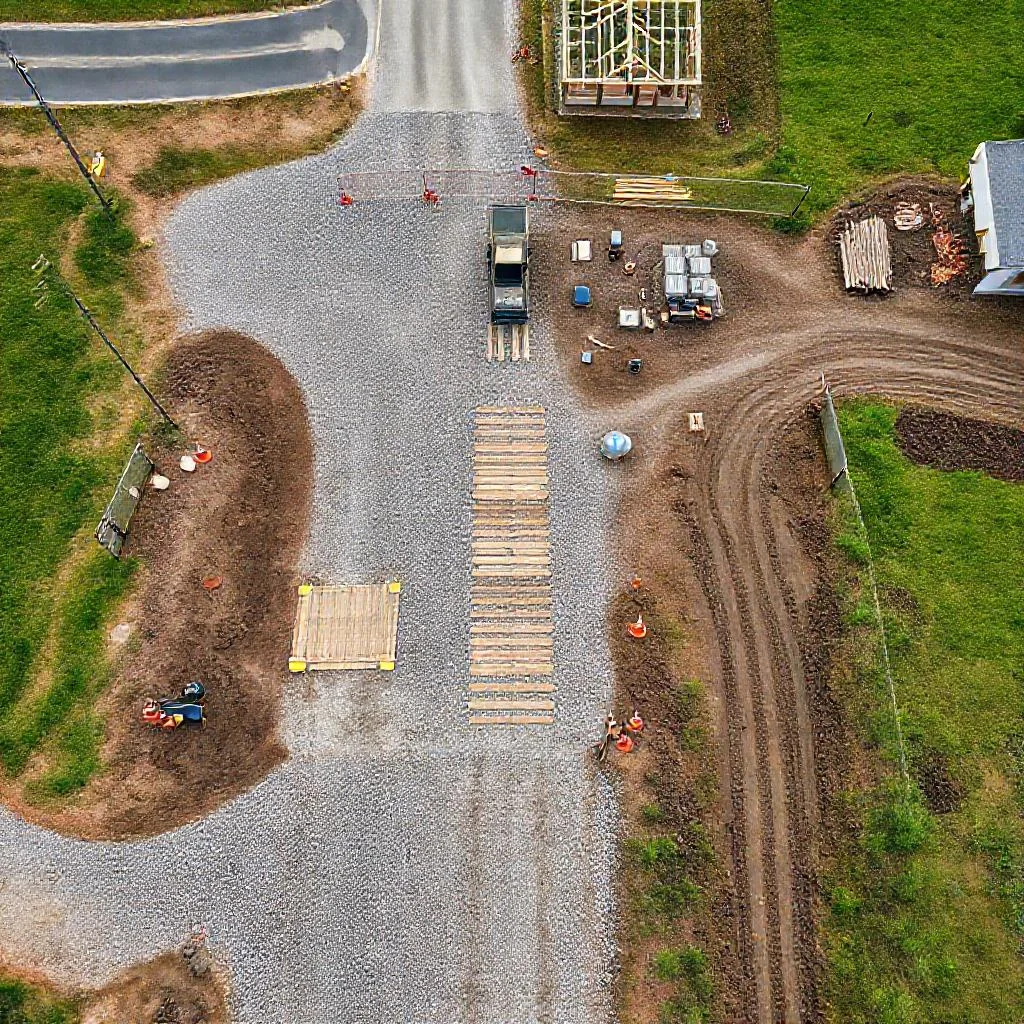

Почему временная дорога решает судьбу стройки
Любая стройка начинается не с фундамента, а с колес. Пока на участке нет твердого покрытия и нормального заезда, каждая поставка материалов превращается в лотерею: бетоновоз застрянет на обочине, манипулятор не развернется, а длинномер вообще откажется съезжать с асфальта. Продуманный подъезд для техники к участку на время строительства — это не роскошь, а страховка от простоев, штрафов за испорченный газон и сорванных графиков.
Кроме логистики, временный проезд защищает сам участок: тяжелые машины не месят плодородный слой, не ломают дренаж и не оставляют колеи глубиной в полметра. По сути, вы проектируете технологическую артерию, по которой будут ходить грузы, краны и бригады на протяжении месяцев.
Разведка маршрута и оценка реальных нагрузок
Прежде чем закупать щебень, пройдите путь будущей техники пешком и оцените узкие места: повороты, уклоны, провода, ветки деревьев, соседские заборы. Важно понять, откуда заходят самосвалы, есть ли ограничения по массе на муниципальной дороге и где расположены подземные коммуникации. Именно на этом этапе выявляются грязевые ловушки, в которых застревают машины в межсезонье.

Отдельно посчитайте нагрузки. Тощий легковой прицеп и 30-тонный бетоновоз предъявляют к основанию совершенно разные требования, а пиковые визиты кранов и миксера приходятся на разные этапы. Занизить категорию покрытия — значит переделывать всё после первой же поставки ЖБИ.
Выбор конструкции и материалов основания
Универсального решения нет: на сухих песчаных грунтах иногда достаточно уложенных внахлест железобетонных плит, а на торфяниках без геотекстиля и песчано-гравийной подушки дорога утонет в первую оттепель. Для сезонного проезда чаще берут щебеночное покрытие с расклинцовкой, для многомесячной стройки — дорожные плиты или временный асфальт. Главное — снять растительный слой и обеспечить водоотвод, иначе вода сделает свое дело быстрее любой техники.
Не забудьте про места разворота и площадку для разгрузки: длинномер должен встать так, чтобы не перекрыть выезд и не застрять при маневре. Хорошая практика — усилить въездную зону и участок под колесами на поворотах, где нагрузка на грунт максимальная.
Хороший подъезд проектируют не под машину, которая приедет сегодня, а под ту, что приедет в самый неудобный момент — в дождь, с полным кузовом и водителем, который торопится.
Организация, согласования и безопасность
Если заезд выходит на муниципальную дорогу, уточните требования к временному примыканию и не забудьте про знаки, освещение и ограждение. На узких улицах помогает согласованный график разгрузок в часы низкого трафика, а на объектах рядом с ЛЭП или газопроводом — обязательные согласования перед проездом высоких машин.
- Проверьте охранные зоны коммуникаций и получите нужные допуски.
- Организуйте твердое покрытие и водоотвод до начала земляных работ.
- Установите временные знаки, освещение и ограждения по периметру.
- Согласуйте маршрут большегрузов с соседями и управляющей компанией.
- Продумайте площадку для разгрузки и разворота вне проезжей части.
Безопасность — это не только таблички. Это устойчивые откосы, отсутствие провисающих кабелей над проездом и понятная схема движения для водителей, которые видят объект впервые.
Содержание, ремонт и вывод временной дороги
Временный проезд требует ухода: подсыпки ям, очистки от грязи и наледи, контроля водоотводных канав. Дешевле раз в неделю пройтись грейдером, чем вытаскивать застрявший кран и оплачивать простой бригады. Заранее договоритесь, кто отвечает за расчистку снега и подсыпку в межсезонье.
После завершения стройки временную дорогу можно превратить в постоянную, разобрать и вывезти плиты или использовать основание под будущую отмостку. Продумайте это на старте — так вы сэкономите на демонтаже и получите аккуратный участок без хаотичных следов колес.
Подъезд, спланированный с учетом нагрузок, сезона и логистики, окупается уже на первых поставках. Это тот случай, когда инженерия на входе экономит нервы, деньги и репутацию на всем протяжении работ.
Сравнение конструкций временного подъезда и параметры организации
| Параметр / Критерий | Железобетонные плиты (внахлест) | Щебеночное покрытие с расклинцовкой | Дорожные плиты | Временный асфальт |
|---|---|---|---|---|
| Подходящий грунт / условие | Сухие песчаные грунты | Сезонный проезд | Многомесячная стройка | Многомесячная стройка |
| Обязательные подготовительные меры | Снятие растительного слоя, водоотвод | Снятие растительного слоя, водоотвод | Снятие растительного слоя, водоотвод | Снятие растительного слоя, водоотвод |
| Ограничения | Не подходит для торфяников без геотекстиля и песчано-гравийной подушки — дорога утонет в первую оттепель | Требует регулярной подсыпки и расклинцовки | Требует ухода: подсыпка ям, очистка от грязи и наледи | Требует ухода: подсыпка ям, очистка от грязи и наледи |
| Нагрузки (кто приезжает) | Разные: от легкового прицепа до 30-тонного бетоновоза | Разные: от легкового прицепа до 30-тонного бетоновоза | Разные: от легкового прицепа до 30-тонного бетоновоза | Разные: от легкового прицепа до 30-тонного бетоновоза |
| Пиковые визиты техники | Краны и миксер — на разных этапах | Краны и миксер — на разных этапах | Краны и миксер — на разных этапах | Краны и миксер — на разных этапах |
| Возможность повторного использования / вывода | Разобрать и вывезти плиты | Использовать основание под будущую отмостку | Превратить в постоянную дорогу, разобрать и вывезти плиты | Превратить в постоянную дорогу |
Этапы организации подъезда и необходимые меры
| Этап | Действия и параметры |
|---|---|
| Разведка маршрута | Пройти путь техники пешком; оценить повороты, уклоны, провода, ветки деревьев, соседские заборы; определить, откуда заходят самосвалы, ограничения по массе на муниципальной дороге, расположение подземных коммуникаций; выявить грязевые ловушки межсезонья |
| Расчет нагрузок | Учесть разницу требований легкового прицепа и 30-тонного бетоновоза; пиковые визиты кранов и миксера на разных этапах; не занижать категорию покрытия |
| Выбор конструкции | Сухие песчаные грунты — ЖБ-плиты внахлест; торфяники — геотекстиль и песчано-гравийная подушка; сезонный проезд — щебень с расклинцовкой; многомесячная стройка — дорожные плиты или временный асфальт |
| Подготовка основания | Снять растительный слой, обеспечить водоотвод; усилить въездную зону и участок под колесами на поворотах |
| Площадки маневрирования | Предусмотреть места разворота и площадку для разгрузки так, чтобы длинномер не перекрыл выезд и не застрял при маневре |
| Согласования | При выходе на муниципальную дорогу — требования к временному примыканию; согласования перед проездом высоких машин рядом с ЛЭП или газопроводом; охранные зоны коммуникаций и допуски; согласование маршрута большегрузов с соседями и управляющей компанией |
| Безопасность | Временные знаки, освещение, ограждение по периметру; устойчивые откосы; отсутствие провисающих кабелей над проездом; понятная схема движения; график разгрузок в часы низкого трафика на узких улицах |
| Содержание и ремонт | Подсыпка ям, очистка от грязи и наледи, контроль водоотводных канав; расчистка снега и подсыпка в межсезонье (заранее договориться, кто отвечает) |
| Вывод дороги | Превратить в постоянную, разобрать и вывезти плиты или использовать основание под будущую отмостку — продумать на старте |
Частые вопросы: как организовать подъезд для техники к участку на время строительства
Как оценить, какое покрытие и основание нужны для временного подъезда?
Отталкивайтесь от реальных нагрузок: легковой прицеп и 30-тонный бетоновоз предъявляют разные требования к основанию. На сухих песчаных грунтах иногда достаточно железобетонных плит, а на торфяниках нужны геотекстиль и песчано-гравийная подушка. Для сезонного проезда часто берут щебень с расклинцовкой, для многомесячной стройки — дорожные плиты или временный асфальт.
Что проверить на маршруте до начала работ?
Пройдите путь будущей техники пешком и оцените узкие места: повороты, уклоны, провода, ветки деревьев и соседские заборы. Уточните, откуда заходят самосвалы, есть ли ограничения по массе на муниципальной дороге и где проходят подземные коммуникации. Именно так выявляются грязевые ловушки, в которых машины застревают в межсезонье.
Какие согласования и меры безопасности нужны при выезде на муниципальную дорогу?
Если заезд выходит на муниципальную дорогу, уточните требования к временному примыканию и предусмотрите знаки, освещение и ограждение. Проверьте охранные зоны коммуникаций и получите допуски, а рядом с ЛЭП или газопроводом согласуйте проезд высоких машин. На узких улицах помогает согласованный график разгрузок в часы низкого трафика.
Как обеспечить водоотвод и защитить участок от грязи и колей?
Снимите растительный слой и обеспечьте водоотвод до начала земляных работ, иначе вода разрушит дорогу быстрее техники. Усильте въездную зону и участок под колесами на поворотах, где нагрузка на грунт максимальная, и предусмотрите площадку для разгрузки и разворота вне проезжей части.
Как содержать временную дорогу и что делать с ней после стройки?
Временный проезд требует ухода: подсыпки ям, очистки от грязи и наледи, контроля водоотводных канав, а также расчистки снега в межсезонье. После завершения стройки дорогу можно превратить в постоянную, разобрать и вывезти плиты или использовать основание под будущую отмостку — это стоит продумать на старте.
